很多老水厂在做自动化改造时,最头疼的问题就是预算怎么做。报高了审批通不过,报低了实施到一半发现资金不够,中途追加预算更是麻烦。实际上,水厂自动化改造预算不是拍脑袋出来的,需要经过现状诊断、配置选型、分步实施三个环节系统梳理。本文从实操角度,讲解水厂自动化改造预算的编制方法,帮助水务单位做出科学、合理、可落地的预算方案。
第一步:现状诊断 —— 摸清家底是预算基础
做预算之前,必须先对水厂现有状况做全面诊断,搞清楚哪些能用、哪些要换、哪些要新增。以下是现状诊断的核心维度。
| 诊断维度 | 检查内容 | 判断标准 |
|---|---|---|
| 现有 PLC 系统 | 品牌型号、使用年限、I/O 使用率、通信接口 | 使用超 8 年、模块停产、点位不足 80% 建议更换 |
| 在线仪表 | 品牌、精度、校准状态、输出信号 | 漂移严重、无法校准、信号不兼容建议更换 |
| 水泵阀门 | 是否支持远程控制、是否有反馈信号 | 无远程接口的需更换电动阀门或加装改造 |
| 电气柜状况 | 柜体锈蚀、接线规范、元器件老化 | 柜体锈蚀严重、接线混乱建议成套更换 |
| 网络通信 | 是否有光纤、交换机、网络带宽 | 无工业网络需新建,带宽不足需升级 |
| 中控室环境 | 服务器、UPS、大屏、操作台 | 服务器超 5 年建议更换,UPS 电池需定期更换 |
经验数据:运行 10 年以上的老水厂,通常有 40%-60% 的电气设备和仪表可以利旧,其余需要更换或新增。现状诊断做得越细,预算准确率越高,避免实施过程中大量增项。
第二步:配置方案与预算构成
根据现状诊断结果,制定改造配置方案。一套完整的水厂自动化改造预算通常由以下六部分构成。
| 预算项 | 占比范围 | 主要内容 |
|---|---|---|
| PLC 控制柜及模块 | 25%-35% | PLC 主机、I/O 模块、变频器、低压电器、柜体 |
| 在线仪表 | 20%-30% | 浊度仪、余氯仪、pH 计、液位计、流量计等 |
| SCADA 软件及硬件 | 10%-15% | 组态软件、工控机 / 服务器、显示器、UPS |
| 网络通信设备 | 8%-12% | 工业交换机、光纤、4G 网关、无线 AP |
| 安装施工与线缆 | 15%-20% | 控制电缆、信号电缆、桥架、仪表安装、柜体安装 |
| 编程调试与培训 | 10%-15% | PLC 程序、SCADA 组态、现场联调、人员培训 |
注意:老厂改造的施工成本通常比新建项目高 20%-30%,因为需要在不停水条件下作业、利旧设备检测、旧线缆拆除等,预算编制时要充分考虑施工难度。
不同规模水厂自动化改造预算参考
以下为水处理行业常见的水厂自动化改造投资参考(利旧部分原有设备前提下)。
| 水厂规模 | 日处理量 | 改造预算参考 | 主要改造内容 |
|---|---|---|---|
| 小型水厂 | 5000 吨以下 | 20 万 - 50 万元 | 更换 PLC 柜 + 核心仪表 + 本地 SCADA |
| 中小型水厂 | 5000-2 万吨 | 50 万 - 150 万元 | 全工艺自控 + 仪表升级 + 远程监控 |
| 中型水厂 | 2 万 - 10 万吨 | 150 万 - 400 万元 | 分布式 PLC + 全参数监测 + 智慧调度平台 |
| 大型水厂 | 10 万吨以上 | 400 万 - 1000 万元 | 全厂智能化升级 + 数字孪生 + AI 优化 |
数据参考:一座日处理 3 万吨的自来水厂自动化改造,利旧原有水泵和部分阀门,更换 PLC 控制柜、升级核心仪表、新增 SCADA 远程平台,市场预算通常在 100 万 - 180 万元;若全部更换仪表并增加视频监控、能耗管理,预算可达 200 万 - 250 万元。
第三步:实施步骤与预算节奏
水厂自动化改造建议分四步实施,既控制风险,又便于预算分年度安排。
4.1 前期准备阶段(1-2 个月)
· 现场勘测、现状诊断、点位统计
· 编制技术方案和预算清单
· 厂家选型、招标采购
· 预算占比:约 3%-5%
4.2 设备生产与采购阶段(1-2 个月)
· PLC 控制柜成套生产
· 仪表、网络设备采购
· 出厂前调试检测
· 预算占比:约 50%-60%(设备采购款)
4.3 现场安装与调试阶段(1-3 个月)
· 旧设备拆除、新柜安装
· 仪表安装、线缆敷设
· 分区域停水切换、单体调试
· 全厂联调、参数优化
· 预算占比:约 25%-30%
4.4 试运行与验收阶段(1-2 个月)
· 7-15 天连续试运行
· 运维人员培训
· 资料交付、项目验收
· 预留质保金 5%-10%
预算控制的六个实用技巧
1. 最大化利旧:工况完好的水泵、阀门、仪表尽量利旧,通过协议转换接入新系统,可节省 30%-40% 设备投资。
2. 分期实施:一期先做核心工艺段自控,二期扩展仪表和远程平台,分摊一次性资金压力。
3. 分级配置仪表:关键参数(出水浊度、余氯)用进口品牌,辅助参数用国产一线品牌,仪表成本可降低 40%。
4. 预留扩展不盲目超前:PLC 点位预留 15%-20% 即可,不必一次性配满,避免资金闲置。
5. 集中采购降低单价:多座水厂改造打包招标,设备采购单价可降低 10%-15%。
6. 合同锁定总价:采用固定总价合同,明确变更签证规则,避免实施过程中随意增项超预算。
项目案例
案例 1:新疆莎车县水厂自控系统

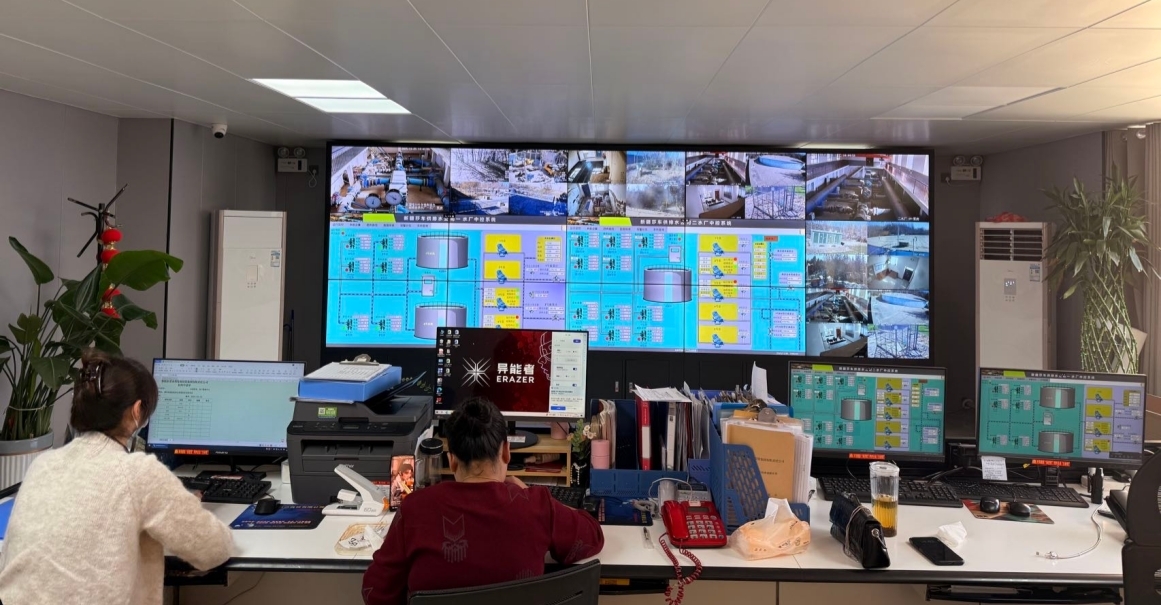

湖南希恒智水为莎车县自来水厂实施自动化改造,前期详细勘测现状,最大化利旧原有水泵和阀门,更换 PLC 控制柜、升级核心工艺仪表,搭建 SCADA 监控平台。项目分区域施工,基本不影响正常供水,整体投资可控,投运后设备运行稳定,故障报警及时。

案例 2:新疆和田市水厂自控系统

项目针对和田市老水厂进行自动化升级,诊断原有电气系统老化、仪表精度不足等问题,制定分期改造方案。一期完成主工艺段 PLC 控制和核心仪表更换,二期扩展远程监控和数据分析,有效控制了一次性预算投入,提升了供水稳定性。

FAQ
Q1:水厂自动化改造预算,需要预留多少备用金?
A: 建议预留总预算的 10%-15% 作为备用金。老厂改造经常遇到现场情况与图纸不符、旧设备拆除后发现隐患、工艺调整等不可预见费用,预留备用金可以避免频繁申请追加预算。
Q2:改造期间必须停水吗?会不会影响供水?
A: 专业的改造方案会采用分区域、分阶段施工,先改造备用设备和非关键工艺段,主工艺切换选择夜间低峰时段短时停水,基本可以做到白天正常供水。改造前应要求厂家出具详细的不停水施工方案和应急预案。
Q3:预算有限,哪些部分必须做,哪些可以后补?
A: 必须优先做的是 PLC 控制柜、水泵阀门远程控制、出水水质核心仪表(浊度、余氯),这些是保障供水安全和减少人工的基础;可以后补的包括视频监控、能耗分析、数字孪生、AI 优化等高级功能,二期再扩展即可。
希恒智水深耕水务水利领域,提供从工程设计、生产制造到安装调试的一站式解决方案。核心业务涵盖自来水厂自控系统、污水处理自控系统、防洪排涝及智慧泵站自控系统,以及河道水库水雨情监测系统。同时全自主生产高低压开关柜、PLC控制柜、LCU柜、变频柜、配电柜及配电箱等电气成套设备。我们致力于为您量身定制高品质自控方案及成套设备,欢迎致电13762306167咨询!
